Oppenhuizen 1

Werkzaamheden boringen bij Toppenhuzen

Twee boringen afgerond
Begin september 2025 is de boring van de tweede put afgerond en sinds half september wordt de locatie afgebouwd. Zoals het nu staat, hebben beide putten aardgas aangetoond, maar dit moeten we nog verder onderzoeken.

Zoals u van ons gewend bent, houden we zoveel mogelijk rekening met de naaste omgeving. De afspraken, die we met de gemeente Súdwest-Fryslân hebben gemaakt over het transport van ons werkverkeer, gelden nog steeds.

We verwachten, bij een goedgekeurd winningsplan, de putten in productie te kunnen nemen.

Aandacht voor de omgeving
Tijdens de boringen hebben veel mensen uit de omgeving ons bezoekerscentrum bezocht. Onze activiteiten zijn hier toegelicht en vragen, die in de gemeenschap leven, werden beantwoord. Wij hebben dit als zeer positief ervaren. Er zijn tijdens deze sessies ook een aantal tips van bezoekers naar voren gekomen. Deze tips nemen we mee en houden hier rekening mee, zoals de beplanting rondom de locatie en andere aspecten.

Aandacht voor de natuur vinden wij ook belangrijk. Daarom heeft de lokale vogelwacht vanuit ons Omgevingsfonds een bijdrage ontvangen voor de aanschaf van een thermische drone.

Informatie in bezoekerscentrum op de locatie
Hieronder kunt u diverse banners met informatie vinden, welke ook in ons bezoekerscentrum stonden tijdens de boringen:

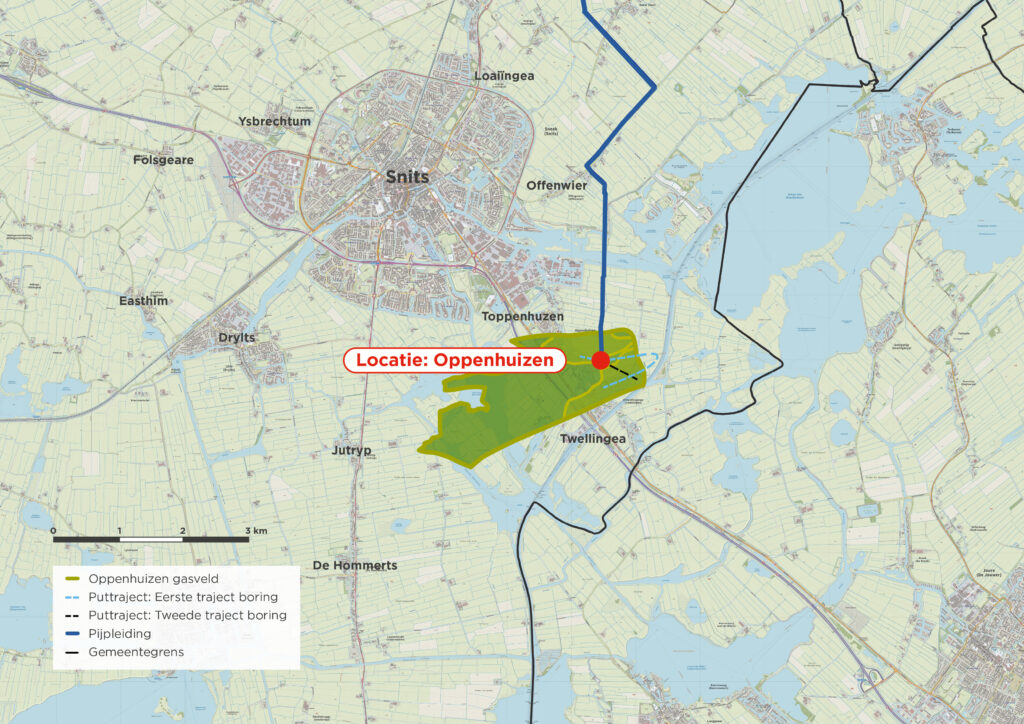

Waar is naartoe geboord?
Op de kaart kunt u zien waar de boringen naartoe zijn gegaan. Er staan drie boringen op de kaart, maar er zijn twee uitgevoerd. De lange lichtblauwe ‘lus’ is niet uitgevoerd.

Boren met zo min mogelijk overlast
We zijn dit jaar een langere tijd actief in deze omgeving geweest. Bewoners hebben daarom meer activiteiten op en rond de locatie gemerkt. De boring is uitgevoerd van eind juli tot begin september 2025. Tijdens het boren werkten we 24 uur per dag, 7 dagen per week. We hebben er alles aan gedaan om de overlast voor bewoners zoveel mogelijk te beperken. Zo plaatsten we een geluidswal en gebruikten we licht, alleen wat nodig is om veilig te werken. Daarnaast was er ook veel aandacht voor het transport en de transportroute en hebben we afspraken hierover gemaakt met de gemeente Súdwest-Fryslân. De transportbewegingen waren zoveel als mogelijk overdag, er werd rekening gehouden met schoolgaande kinderen, werkverkeer, brugtijden en we hebben verkeersregelaars ingezet. Verder bewaakte een ecoloog de natuur voor, tijdens en na onze werkzaamheden.

Na het boren
Na het boren werd de boortoren afgebouwd en het meeste materiaal weer opgehaald. Dit was rond half september 2025 en duurde ongeveer twee weken. De twee nieuw geboorde putten hebben aardgas aangetoond en dit betekent dat het gas getest en het volume onderzocht gaat worden. Het testen gebeurt in de bestaande leidingen, zodat er niet afgefakkeld hoeft te worden. Tijdens het testen brandt er licht op de locatie in de avond en nacht van half oktober tot half november 2025. Tegelijkertijd met het testen, sluiten we de putten aan op de bestaande faciliteiten. Vanaf half november hebben we, naar verwachting, 5 dagen nodig om de zeecontainers, weer af te voeren. Daarna worden de laatste zaken opgeruimd en ziet de locatie er begin december weer vergelijkbaar uit als vóór deze twee boringen.

Vergunningen
Het ministerie van Klimaat en Groene Groei (KGG) heeft begin dit jaar de ontwerpbesluiten voor de twee omgevingsvergunningen ‘aanleggen en testen drie diepboringen’ en ‘in productie nemen drie nieuwe putten en dagproductie verhogen’ gepubliceerd. Op 25 april heeft de minister besloten de omgevingsvergunningen te verlenen. Deze zijn per direct inwerking getreden. Tot en met 5 juni kon hiertegen beroep worden ingesteld. Daarnaast heeft de minister van KGG op 29 september een definitief instemmigsbesluit genomen op het gewijzigde winningsplan Oppenhuizen. Meer informatie en documenten vindt u op de website van KGG.

Wat vooraf ging
Het gasveld ‘Oppenhuizen’ is in 1972 aangeboord met de put OPH-01. Deze put is toen niet in productie genomen, omdat er geen ondergronds leidingnetwerk aanwezig was. In 2023 is er een pijpleiding aangelegd tussen Toppenhuzen en Boazum en is de locatie klaargemaakt voor productie. De productie van OPH-01 is in de zomer van 2024 opgestart.
